变更、签证、索赔流程及证据收集
这份资料是施工单位商务人员的索赔增收实战手册,系统梳理工程签证与索赔的全流程管理,从报送规范、起因分类,到证据收集、费用计算,再到反索赔与谈判策略,八大模块环环相扣。
核心亮点:

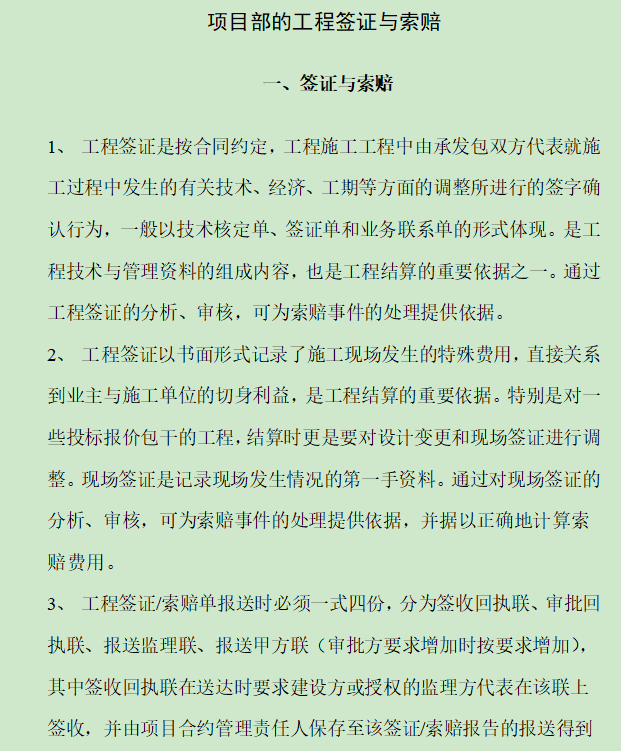

① 流程标准化:签证必须一式四份、回执联当面签收,甲方恶意拒收可用专递或公证送达,堵住报送回收漏洞。

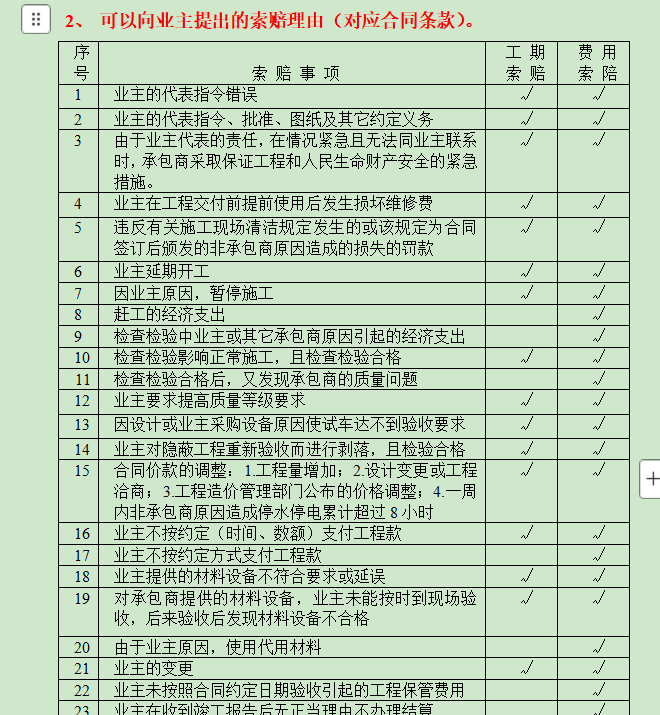

② 索赔全口径:27条业主违约索赔理由加17项索赔费用组成,人工、材料、机械、管理费、利润逐项拆解,算得清、要得回。

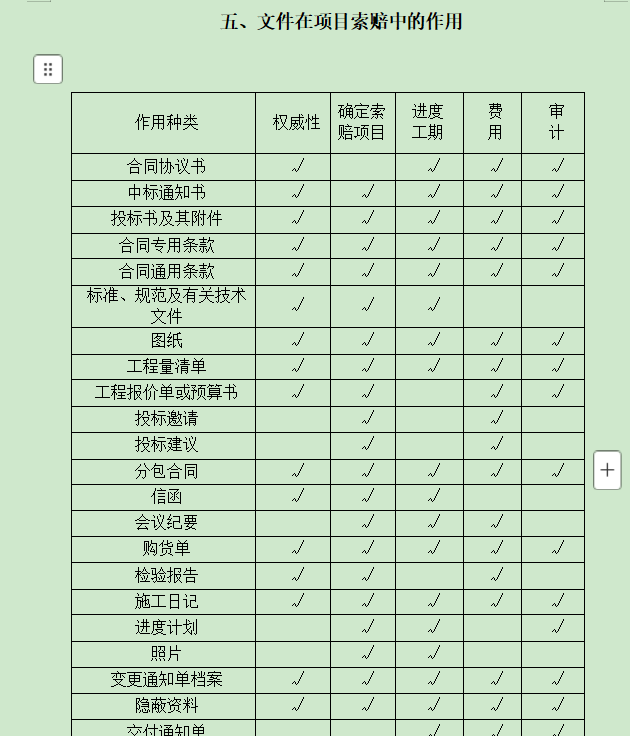

③ 证据清单化:投标资料、合同、纪要、图纸变更、隐蔽验收、照片录像等8类证据建档,连带日历相机拍照这类细节都不漏。
④ 实战工具表:五种解决方式对比表、文件权威性矩阵、反索赔清单,照表操作即可落地,新人也能直接上手。
适用人群:
施工单位商务经理、项目经理、造价及合约人员。让你在结算时把每一笔该要的钱都拿得回、站得住。
